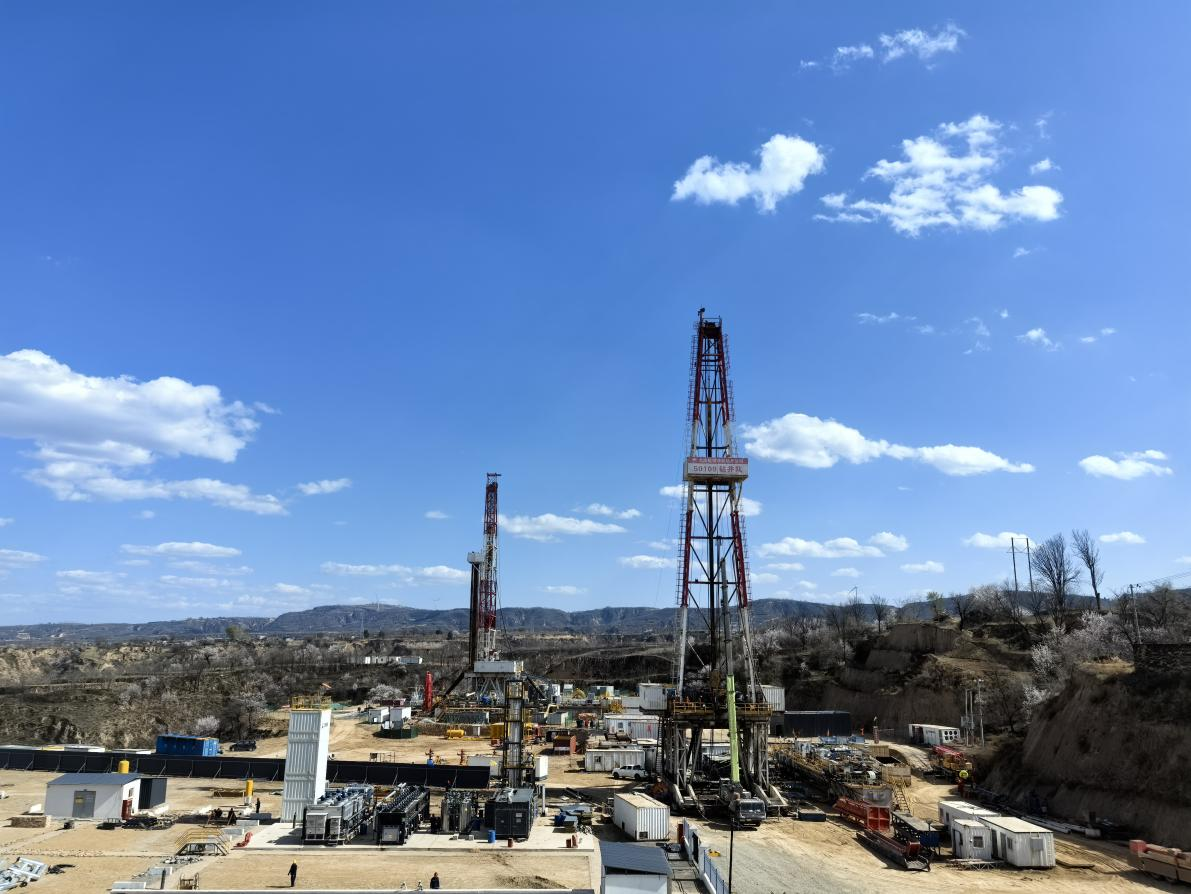

2026年3月31日,随着合闸指令下达,集团某客户一体化供电项目首台钻机成功带电运转,各项运行参数均达标。此次送电标志着公司在陕西“投建运”业务实现零突破,为深耕西北能源市场、拓展业务版图奠定基础,也为该客户后续生产提供可靠电力保障。
该项目是公司在整装油气田“投建运”供电领域的重要实践,承接后公司始终以客户需求为导向,聚焦用电保障核心,快速启动筹备工作,夯实服务根基。
为保障客户生产,公司高度重视项目推进,将协同务实、高效履职的作风贯穿全程,抽调多部门骨干组建专项服务小组奔赴现场。面对复杂环境与紧迫工期,小组扎根一线、攻坚克难,有序推进前期手续、方案制定及资源调配,推动项目落地见效,提供全流程优质服务。
项目推进中,2026年3月中旬原定送电节点面临延期风险,将直接影响客户全年生产计划。公司迅速启动应急响应,多部门协同联动,管理人员现场靠前指挥;对内优化方案、压缩工期、强化质控,对外对接地方供电部门争取支持,高效破解推进难题,彰显服务担当。
关键时刻,积极协调现场相关用电单位主动让出部分负荷,为应急送电创造窗口期。专项服务小组抢抓机遇,市场、建设、运维三方紧密配合,连夜施工、同步调试,仅用不到两周完成线路T接、箱变调试及验收送电全流程,以专业可靠的服务保障客户生产进度,赢得高度认可。
首台钻机成功送电是里程碑更是新起点。目前项目主线路建设全速推进,全体参建人员坚守“安全第一、质量为本”理念,锚定“4月30日前主电网及开闭站全面完工”目标,严守安全红线、狠抓落地,全力推进项目建设。
下一步,公司将以此次送电成功为契机,强化责任担当、锤炼过硬作风,深耕西北能源市场,提升“投建运”一体化服务能力,在陕北大地深耕细作、打造品牌,为区域能源事业高质量发展贡献力量。
