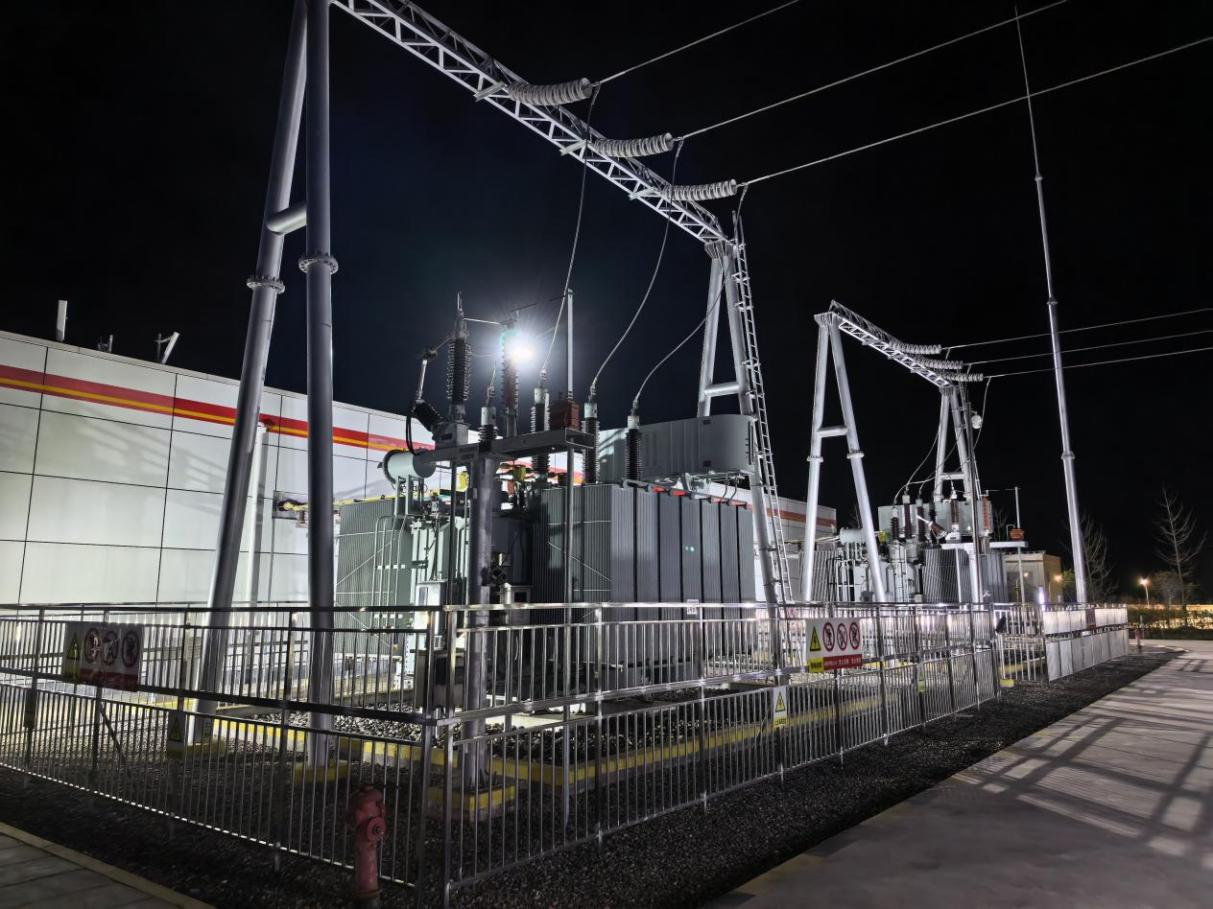

明信能源110kV盐昆线顺利带电投运 筑牢盐亭净化厂电力保障

2026-03-23

3月18日深夜,随着调度指令下达,“所有参数正常,送电成功!”110kV盐昆线正式带电投运,标志着盐亭天然气处理厂电力保障“主动脉”全面贯通,为企业安全稳定运行注入强劲电力动能。

据悉,110kV盐昆线全长近20公里,是保障盐亭天然气处理厂生产运营的关键电力线路。该项目于2025年9月开工建设,建设期间面临多重挑战,项目部凝心聚力、攻坚克难,高效推进工程建设。

项目开工初期便遭遇持续近两个月的雨季,严重影响基础施工进度。项目部迅速优化施工方案,科学调配人力物力,在雨季复杂作业现场,严守安全规范、规范作业流程,高效抢赶工期,同步做好外部协调工作,成功挽回雨季延误的施工进度,确保项目按计划推进。

施工过程中,线路需跨越35kV电力线路6次、10kV线路20余次,停电跨越手续办理难度大、周期长,按常规流程办理需3个月,将严重影响工期进度。项目部主动作为、精准对接,多次与供电公司沟通协调,高效完成停电手续办理,将放线工期压缩至1个月。

为确保施工安全与质量,项目管理人员全程坚守现场,白天紧盯施工细节,细致排查安全隐患,精准把控每一道施工工序;夜晚整理施工资料、部署次日工作,昼夜奋战、闭环推进,全力冲刺建设目标。最终,项目部仅用5个月时间,于2026年1月圆满完成工程建设。

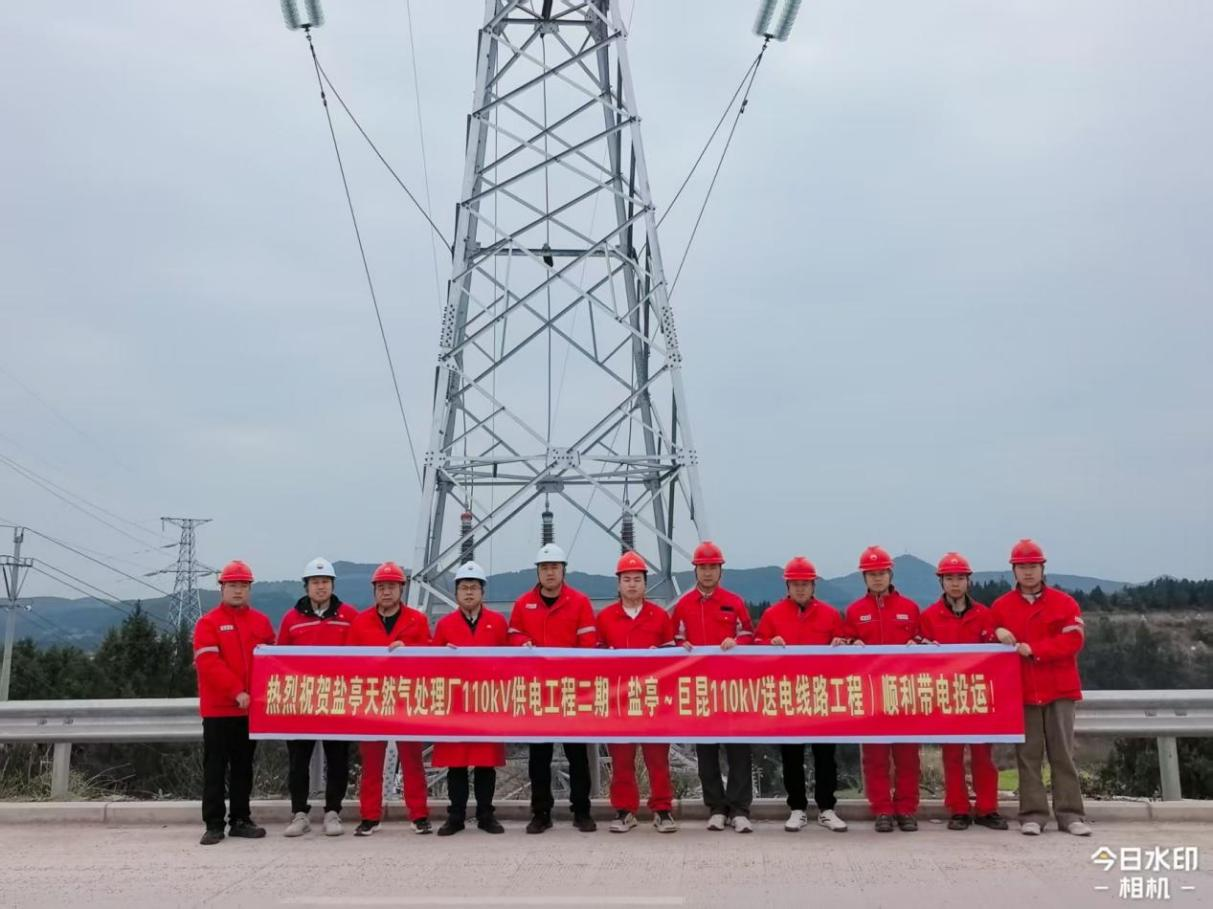

此次110kV盐昆线带电投运,不仅切实保障了盐亭天然气处理厂的电力供应需求,更彰显了明信能源一线建设者众志成城、攻坚克难的责任与担当。下一步,明信能源将持续秉持匠心精神,严把工程质量关,筑牢电力保障防线,持续为能源安全保障与高质量发展赋能增效。
